编者按:2022年8月5日,集团党委书记、董事长杨斌发布150天大会战,决胜“千亿华西”动员令后,公司领导班子团结带领广大干部职工听令而行,主动出击,迅速掀起了大干快上的热潮。各分公司、事业部、项目部拉满弓,绷紧弦,以奋勇拼搏的磅礴伟力,全力冲刺,以实际行动贯彻落实党的二十大精神,决胜“千亿华西”。值此决战之际,公司将陆续推出项目奋战展播,进一步凝聚力量,激发活力,营造全体华安人勠力同心,奋勇拼搏,大干快上、比学赶超的浓厚氛围。
今年以来,地铁工程公司在公司党政的正确领导下,按照“一谋、二勤、三抓”的总体工作思路,新签合同额和完成产值有了大幅提升。截至10月底,新签合同额(自主承接任务)同比增长229%,完成施工产值同比增长715%。在市场拓展方面,开拓了重庆和贵阳市场。历时15天,完成了1035间射洪方舱隔离场所的建设,交出的一份满意的答卷,彰显了国企的担当。加大项目结算办理力度,完成了长沙地铁1号线的尾款收取。下一步,地铁工程公司将继续卯足干劲,真抓实干,迎难而上,为集团实现“千亿华西”和公司“1423”发展目标接续奋战,以实干实绩推动党的二十大精神落地见效。
贵州民航产教融合实训基地建设项目
贵州民航产教融合实训基地建设项目位于贵州省贵阳市观山湖区,建筑面积32028.17平方米,项目主要由两栋楼构成,1#楼地下二层,负二层主要功能为汽车库,负一层主要功能为设备用房及航空科普区,地上十四层为办公、实训室及学院宿舍,2#楼地上二层为特种模拟设备用房等建设内容。该项目涉及机电安装工程、给排水工程、强电工程、暖通工程等内容。

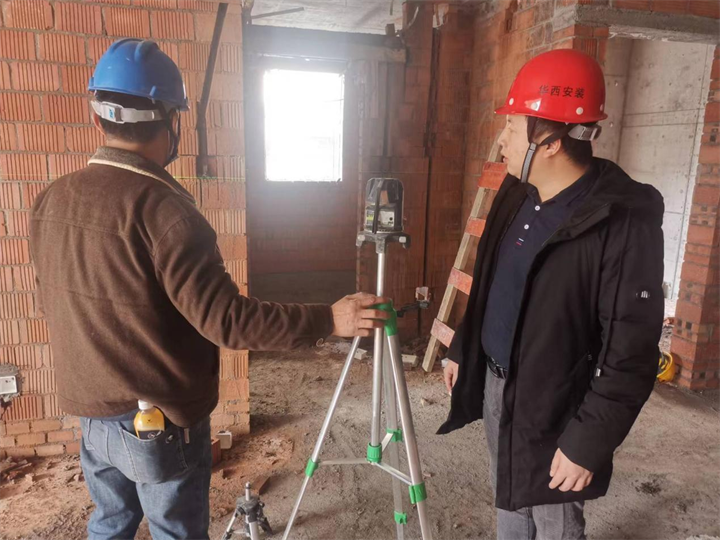

自集团“150天大会战,决胜千亿华西”动员令发布以来,为确保按原定计划完成施工节点任务,项目部努力克服时间紧、任务重,各专业交叉作业多等实际问题,全力以赴保生产。截至目前,1号楼电气、暖通、给排水完成70%,2#楼完成50%。
接下来,项目部将按制定的“时间表”,在保证项目质量和安全的同时,开足马力,满负荷运转,确保项目施工任务的全面完成,为集团实现“千亿华西”贡献一份力量。
重庆宇隆光电水电安装项目
重庆宇隆光电水电安装项目位于重庆市北碚区水土高新技术产业园云汉大道路,占地88亩,建筑面积53725.22平方米,本项目施工内容包含生产厂房两栋、员工宿舍一栋、厂区门卫室一栋,以及厂区总平内给水管网、电力管网、雨污水管网工程。涉及室内外强电管线安装、桥架安装、配电箱安装、室内外给水管道安装、室内外排水管道安装、宿舍热水管道安装等。
集团“150天大会战,决胜千亿华西”动员令发布以来,项目部密切配合总包单位,见缝插针开展施工作业。在疫情封控期间,按照防疫要求,项目部严格做好闭环施工管理,统筹协调做好材料、设备采购工作,合理调配作业人员,确保项目施工生产有序推进。目前,2号楼、10号楼、11号楼、9号楼的电气安装和给排水管网正在加紧施工。
电子29所四威科创基地项目
电子29所四威科创基地消防工程项目位于郫都区现代工业港,占地441亩,建筑面积12.64万平方米,包括综合集成大楼、总装集成大楼、仓储配送中心、特种库等建设内容。涉及消火栓系统、自动喷水灭火系统、预作用—泡沫自动灭火系统、建筑灭火器系统、气体灭火系统等施工内容。
10月份,电子29所四威科创基地消防工程项目承接以来,项目部精心筹划、系统安排,与各专业施工单位密切配合,积极推进BIM技术的应用,在抓好常态化疫情防控同时,加快推进项目建设。截至目前,消防电气、管道预埋工作已完成60%,后续电气二次配管、管道施工正有序开展。
资阳滨江公园壹号项目
资阳滨江公园壹号项目位于资阳市雁江区城东新区蜀乡大道以西纬一路以南,占地73亩,建筑面积171490.58平方米,其中地上建筑面积 132305.49 平方米,地下建筑面积 37596.02 平方米。包括11栋17-18层高的第四代住宅楼,3栋公共建筑(办公楼、商场及社区用房)等建设内容。
集团“150天大会战,决胜千亿华西”动员令发布以来,项目部努力把高温限电、疫情封控的影响降到最低,加强与材料设备供应商的协调沟通,科学组织劳动力资源,进行穿插施工,加快推进项目施工进度。截至目前,项目安装部分已完成60%。
(文/石茜茜,图/汪云松、罗浩、胡同、王崇吉)
