民生工程奏和谐,幸福生活谱新篇。习近平总书记指出:“民生工作直接同老百姓见面、对账,来不得半点虚假,既要积极而为,又要量力而行,承诺了的就要兑现”。2022年底,按照公司“站高谋远,高标准、高质量、高效率推进项目建设”的总体要求,华西安装公司兑现了承诺,历时53天,全面完成了南充市嘉陵区白马湖片区生态修复项目建设任务,为南充市民呈现出了以水系文化为主题的公园湖景,焕然一新的城市地标成为南充市民的网红打卡地。
为更好地惠及民生,不断完善城市功能,增进民生福祉,南充市嘉陵区雨污分流改造项目涉及的58个子项98段道路中,涉及学校的14条道路必须在开学前全面完成施工任务,为广大师生营造一个安全、便利、靓丽的校园周边环境。项目指挥部系统谋划、统筹推进,迅速吹响“集结号”,奏响大干快上“奋进曲”,战高温、斗酷暑,组织施工人员加班加点抢赶工期,进行雨污管网改造、绿化带移植铺设、道路硬化拓宽等工作,经过33天的日夜奋战,保质保量圆满完成了施工任务,达到了通行条件。
党建赋能,“红色引擎”添动力
南充市嘉陵区雨污分流项目党支部充分发挥党组织战斗堡垒作用,全体党员冲锋在前、示范在前,党支部9名党员立足岗位“亮身份”,带头发挥党员先锋模范作用,把施工生产一线作为党性锤炼的“教育基地”和党员同志的“考验指标”,深入开展“华安·同心”党建品牌创新活动,组建“突击队”,推出“示范岗”,充分发挥党员的示范引领作用,将党的建设和施工生产工作深度融合,坚定不移推动项目建设落实落地,用党支部“一根针”串起了施工安全、质量、廉洁、员工关怀“千条线”,所有管理人员在廉洁承诺墙上留下了自己的姓名,一笔一划,既是永葆初心的庄重承诺也是接续奋战的坚定决心。
协同联动,同心同力善作为
33天,14条道路,6000万元的工程量,接到任务指令后,指挥部迅速召开动员会,系统部署项目建设相关工作,各部门锚定目标,合理配置资源,精细化施工工序,通宵达旦研讨施工组织方案,夙兴夜寐采购施工材料,深思熟虑搭配作战阵容。六大部门协同联动,建立项目建设推进时间表、作战图、路线图,进一步落实责任、传导压力,按照“分片到点”的原则,设立三大片区,片区负责人切实抓好组织协调,每条道路施工员狠抓工作落实,迅速掀起了大干快上的建设热潮。
风雨无阻,提升道路“硬”品质

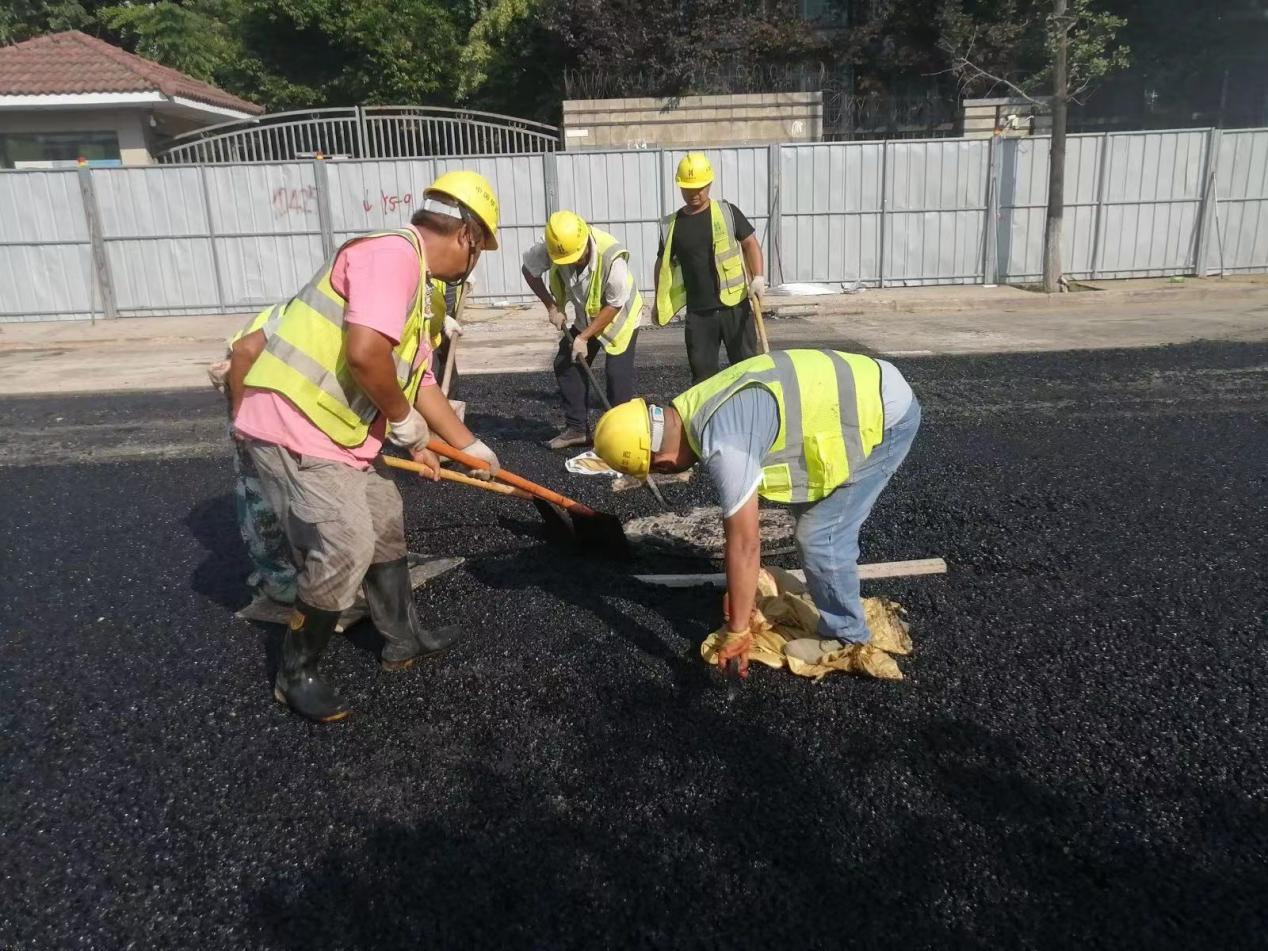

施工机械在轰鸣声中运转,焊接声、碰撞声、机器声互相交织,3个片区项目负责人立下军令状,连续33天在施工现场上挥汗奋战,开启了“特种兵”模式。259名施工作业人员同时施工,72台大型机械设备同时在施工现场“轰鸣”,奏响了大干快上的“协奏曲”。

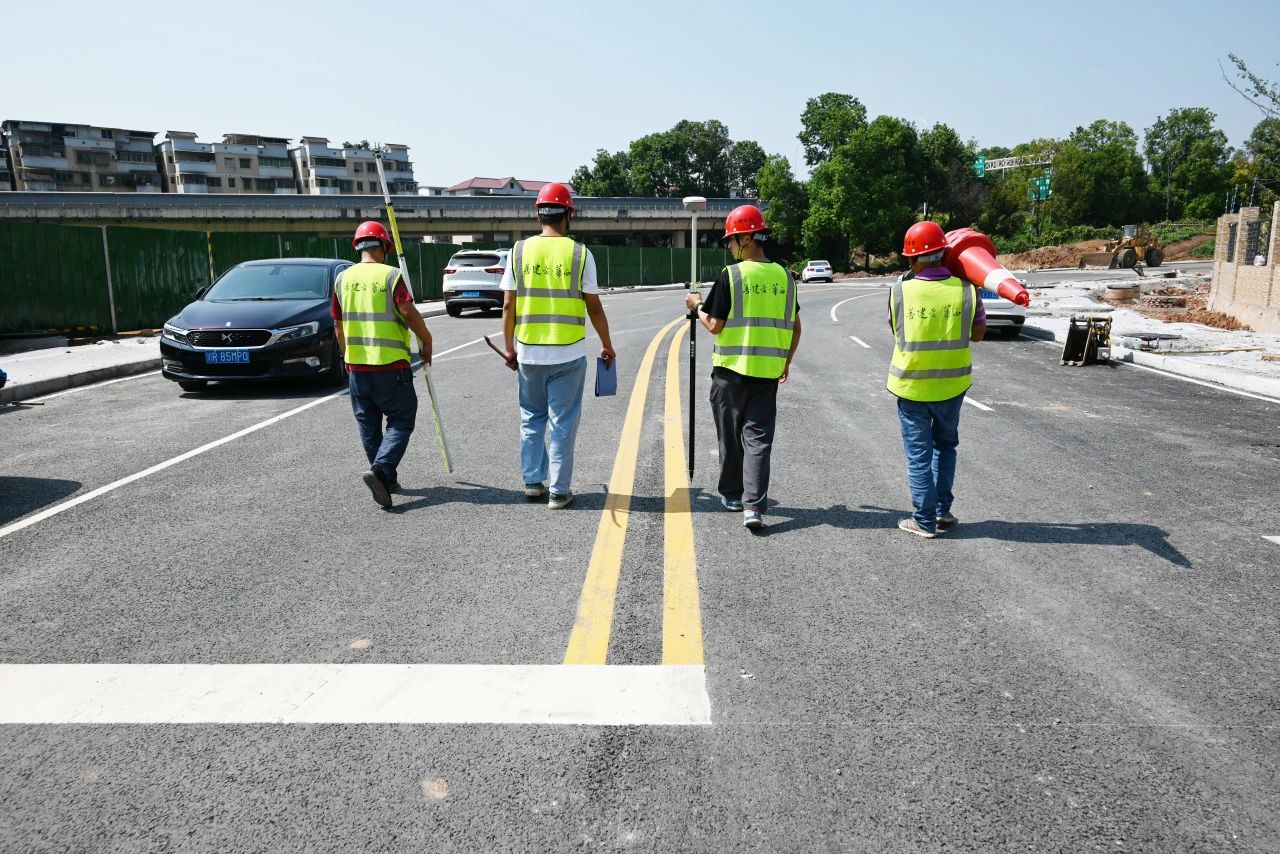

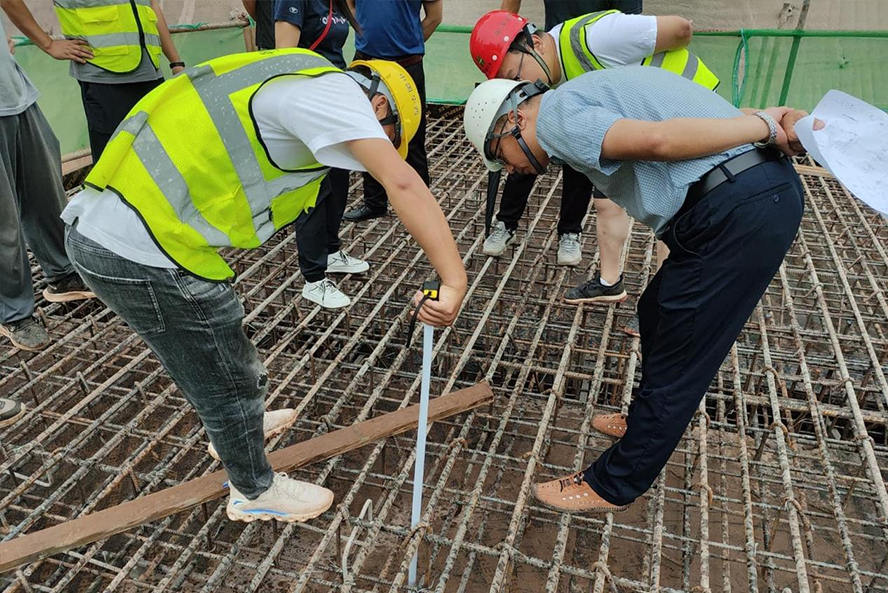

“后退五个毫,右手三个毫”一句最简单的话语,每一组精准到小数点后三位的数据,记录着华安测量员的精准无误。每天穿梭在3个片区路段的14个施工点位,进行“地毯式”排查,检查记录各项工序,检查临边防护有没有做到位,劳保用品是否佩戴齐全……,质检员和安全员成为了朋友圈里微信运动的佼佼者。
夜以继日,交出市民满意答卷
秉持“秉德从道、善建天下”的企业精神,南充雨污分流项目部从7月中旬开始,33天夜以继日,保质保量按期完成近20公里道路的修复改造,为师生筑起了一条条安心上学路,交出一份满意的答卷。
9月开学季,迎接孩子们的不只是新学期,还有一段段焕然一新的上学路。随着一项项校园周边道路整治工程竣工,一条条崭新道路得到了学生家长的充分肯定。“以前一放学,学校门口挤得一塌糊涂,道路也老化了,有些地方砖都松动了,小孩子走路不注意很不安全。现在,道路宽阔明亮,人行道标线、标识标牌清楚明白,学生等候区划分安全有序,秩序好多了”,学生家长如是说。
随着南充市嘉陵区雨污分流项目的逐渐推进,嘉陵区人居环境得到有效提升,城市形象和品位将进一步提升,城市排水系统更加通畅,城市环境得到有效保护,广大市民的幸福感进一步增强。公司也将以更加坚定的“信心”,更加饱满的“热情”,更加昂扬的“斗志”,量质并举,接续奋进,加速推进项目建设,奋战四个月,确保全面完成年度目标任务,为公司高质量发展蓄势赋能。
据悉,南充市嘉陵区雨污分流改造项目六大片区项目涉及58个子项,98段道路已完成47段道路的施工,完成产值3亿余元,人均产值突破900万元。
