编者按:2022年8月5日,集团党委书记、董事长杨斌发布150天大会战,决胜“千亿华西”动员令后,公司领导班子团结带领广大干部职工听令而行,主动出击,迅速掀起了大干快上的热潮。各分公司,事业部,项目部拉满弓、绷紧弦,以奋勇拼搏的磅礴伟力,全力冲刺,以实际行动贯彻落实党的二十大精神,决胜“千亿华西”。值此决战之际,公司将陆续推出项目奋战展播,进一步凝聚力量,激发活力,营造全体华安人勠力同心,奋勇拼搏,大干快上、比学赶超的浓厚氛围。
草池镇罗家村社区工程项目
草池镇罗家村社区工程项目位于天府空港新城,占地约123亩,总建筑面积274000平方米,装配率为50%。由5号、6号、7号、8号四个地块组成,包含安置房、公租房、配套商业及总平工程。涉及给排水工程、电气工程、弱电工程、通风空调工程等内容。

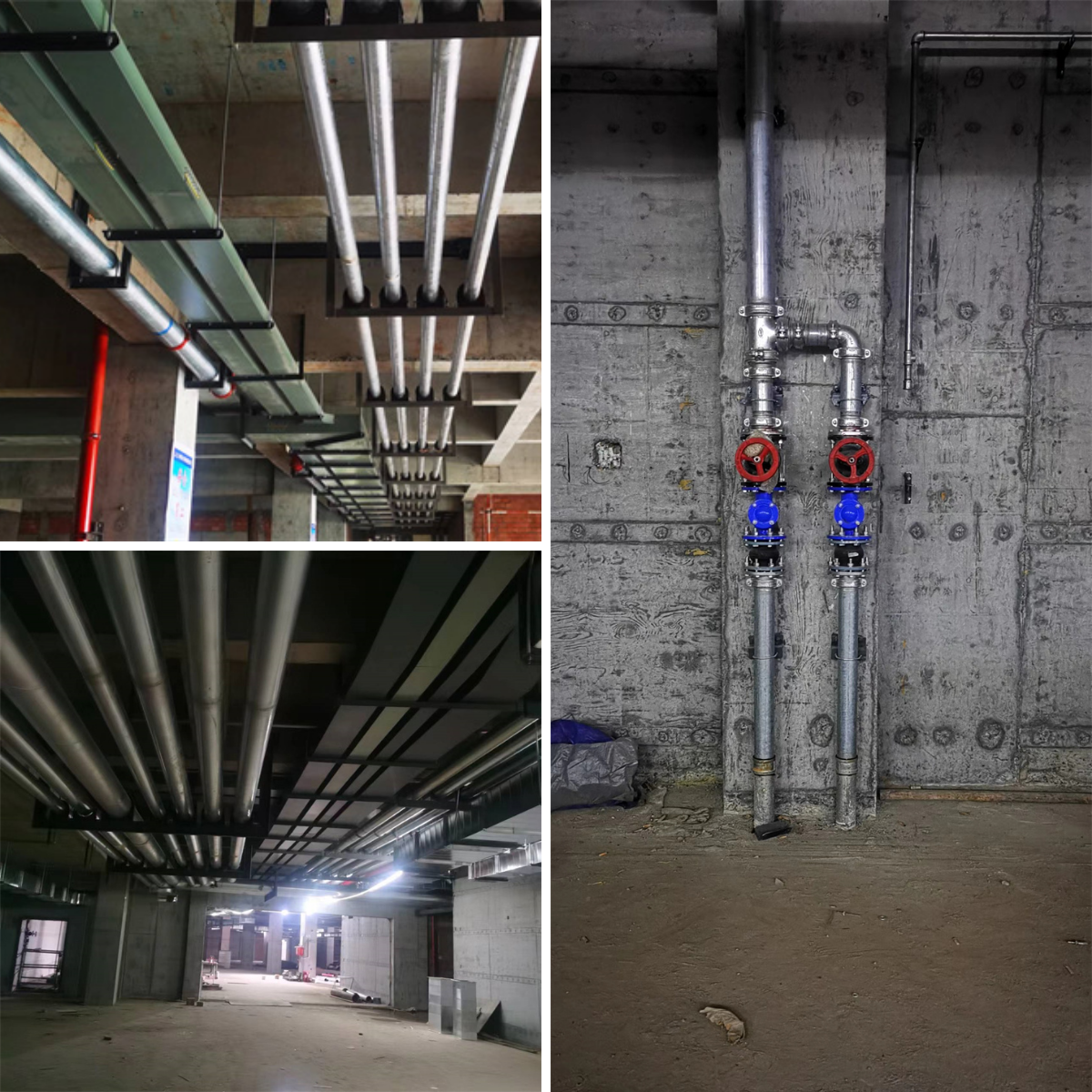

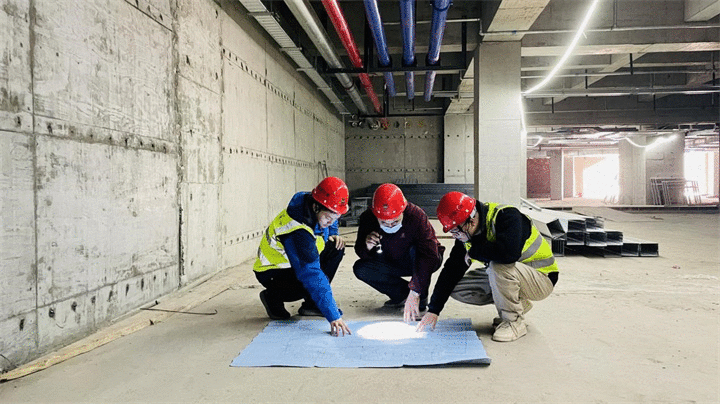

集团150天大会战开展以来,项目部先后克服了高温限电、交通道路封闭施工以及疫情影响,全体管理人员齐心协力,共同应对,采取了一系列措施,扎实推进施工生产进度。截至目前,5、6号地块地上部分已进入二次配管和给水管道安装,7、8号地块地上部分正进行预留预埋,部分楼栋即将进入二配阶段。各地块地下室已进入大面积消防管道、桥架、风管安装阶段。项目电气导管安装已完成86%,消防主管安装已完成84%,涂塑给水管安装已完成46%,给水管安装已完成40%,风管安装已完成55%,桥架安装已完成54%。
下一步,项目部将积极与设备厂家沟通协调,切实做好风机、柴油发电机、二次供水和电梯的进场施工。确保在剩下的43天中,切实做到“应抢尽抢”,为完成公司发展目标奋力拼搏。
简阳市东城新区C9安置房项目
简阳市东城新区C9安置房项目,总建筑面积约36.5万平米,分为1-13号楼、门卫室及地下室,施工范围为地上5-13楼及门卫室、地下3层的给排水、强弱电、防排烟、变配电及1-13号楼所有电梯安装工程等内容。

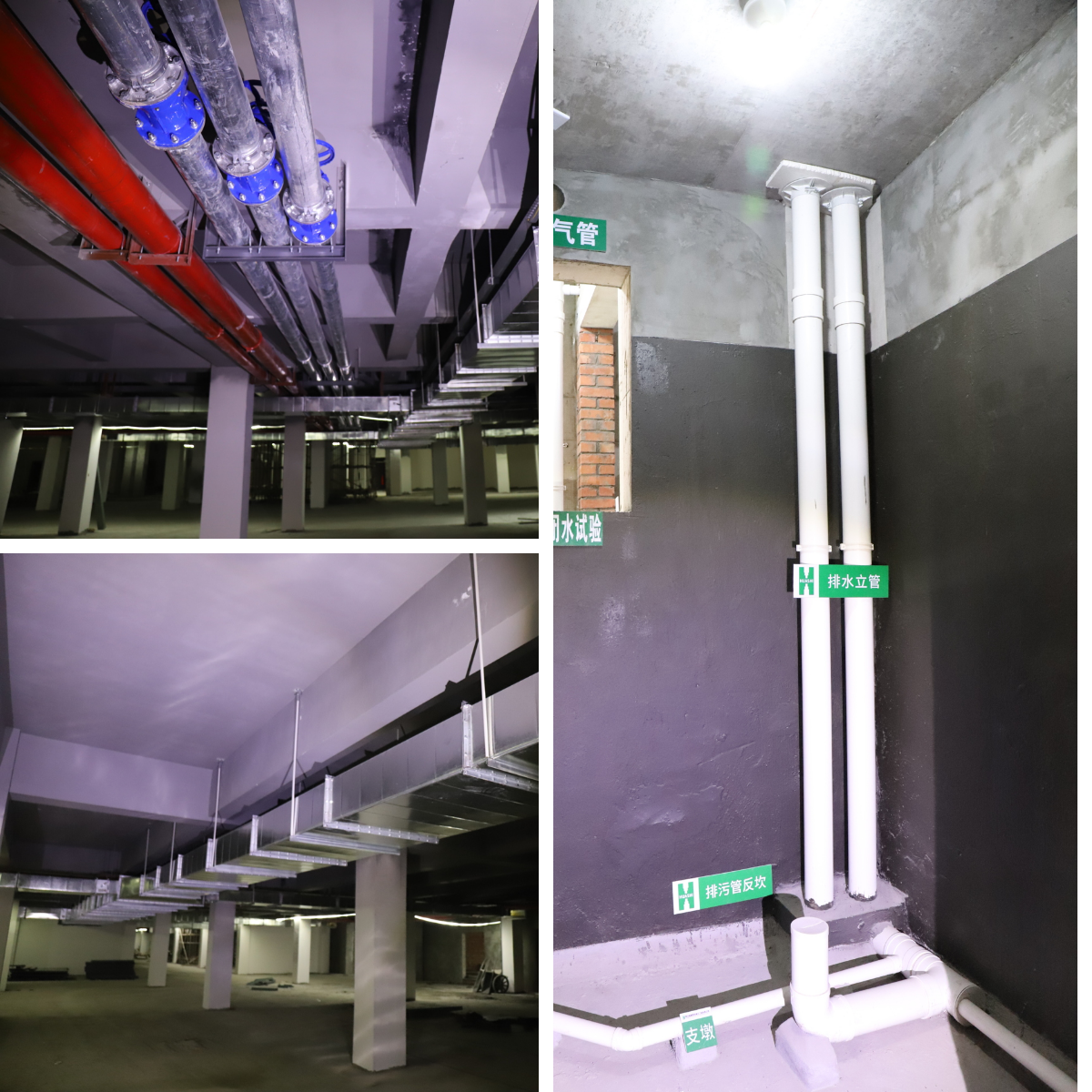

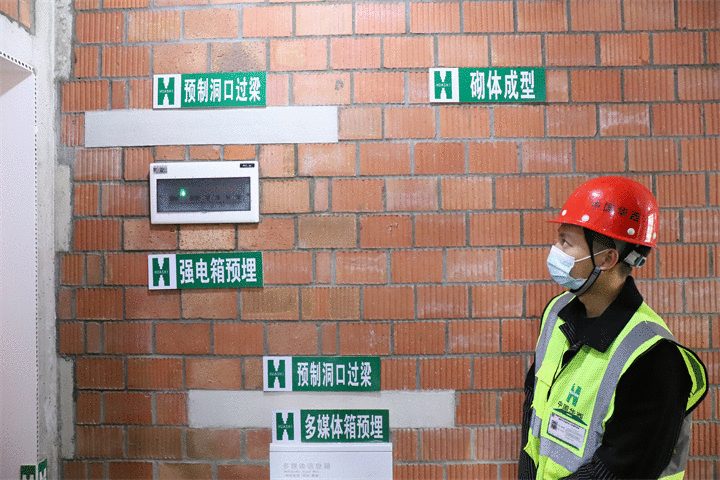

150天大会战开展以来,项目部以确保完成产值3000万元为目标,通过组织疫情期间封闭施工,积极协调组织材料到场,顺排工序,倒排工期,加强组织施工,密切和土建配合,加快推进施工生产。截至目前,5-13号楼及地下室预留预埋安装已完成100%,户内强电箱和弱电箱已完成100%,7号、12号、13号楼二次配管、水管、等电位箱安装已完成100%,5号、6号、8号、9号、10号、11号楼已完成70%,公共区域给水管安装5-13号楼已完成70%,5-13号楼井道及地下室桥架安装已完成50%,地下室防排烟风管安装已完成30%。
项目部年内计划完成5-13号楼二次配管、水管、等电位箱、公区给水管、外墙排水、卫生间主管以及井道和地下室桥架的安装,防排烟管道安装完成90%,电梯安装全部完成,力争完成产值4000万元。
资阳职业教育培训基地项目
资阳职业教育培训基地项目位于资阳高新区龙马大道西侧,占地约243.5亩,建设面积104700平方米。包括教育综合楼、实训中心、体育馆、图书馆、车辆装备库、地下仓库、室内训练场及附属建筑,包括强电工程、给排水工程、消防工程、空调工程、弱电工程等内容。

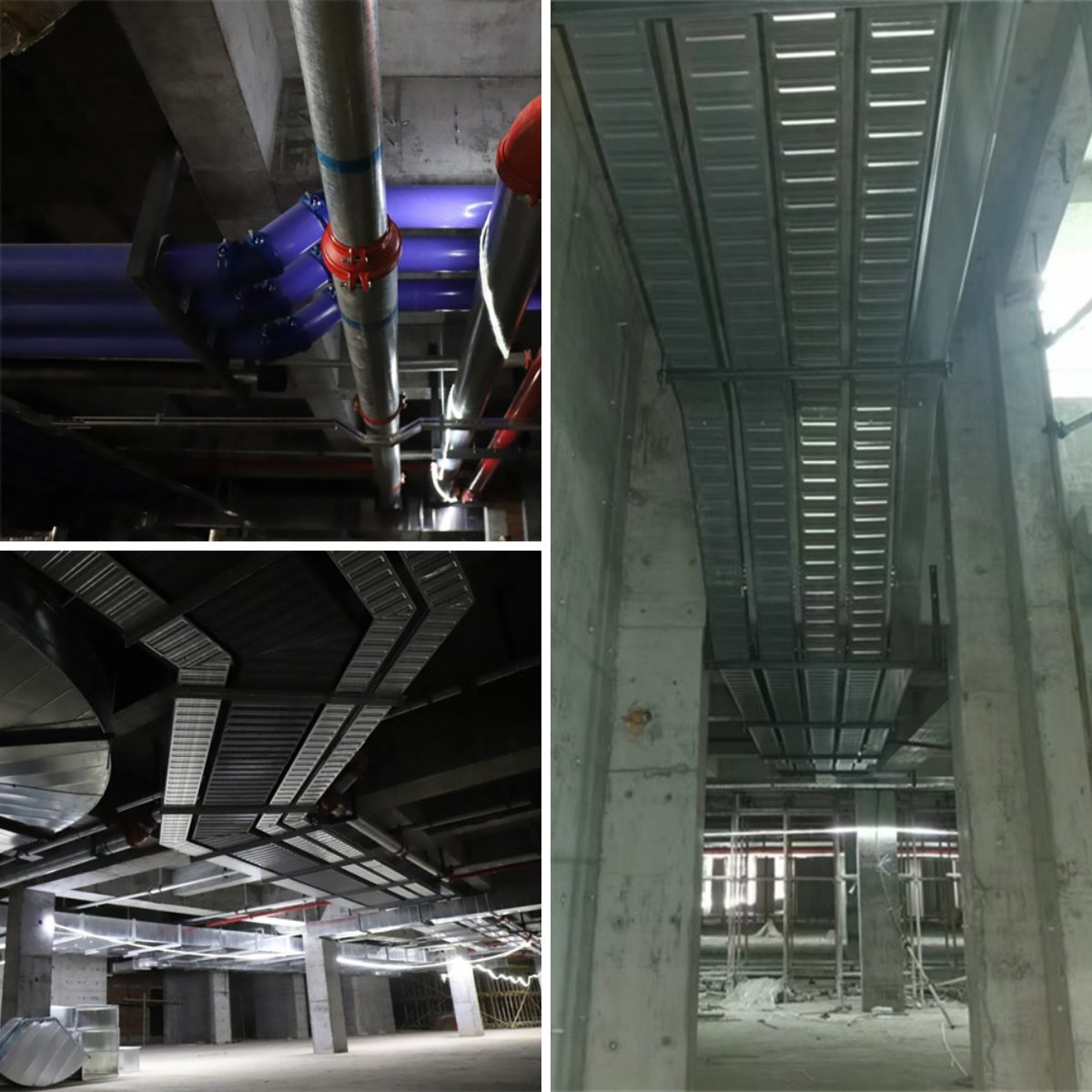

集团“150天大会战,决胜千亿华西”动员令发布以来,项目部克服疫情封控、拉闸限电等实际困难,在做好疫情防控的同时,积极协调调配生产物资,扎实推进安全生产。截至目前,教育综合楼、实训中心、车辆装备库、地下仓库、室内训练场已完成地下负一层和地上一层的桥架、给水官网、消防管网、空调水管网、防排烟系统的安装。教育综合楼、实训中心2-5层桥架安装已完成90%、给水官网安装已完成70%、消防管网安装已完成50%、空调水官网、防排烟系统安装正在紧锣密鼓进行中。
下一步,项目部将积极推动认质认价工作,在年底前完成空调,通风、防排烟阀件、高低压的采购和设备进场工作,确保完成项目的任务目标,为决胜“千亿华西”贡献力量。
(文/刘涛 贺文 蒲世海 周科宇)
