川师遂宁校区项目
项目一期规划用地面积414亩,建设面积162725.00 平方米,包括地上建筑、地下建筑,院系及教师办公用房、学生宿舍(公寓)、食堂、教师公寓、后勤附属用房及宿舍、道路、绿化及管网等配套设施;项目二期规划用地面积约394.09亩,建设面积163237.00 平方米,包括地上建筑、地下建筑,院系及教师办公用房、学生宿舍(公寓)、食堂、体育用房、教室(含实验实习教室)、行政会议中心、图书馆及附属用房,道路、绿化及管网等配套设施。

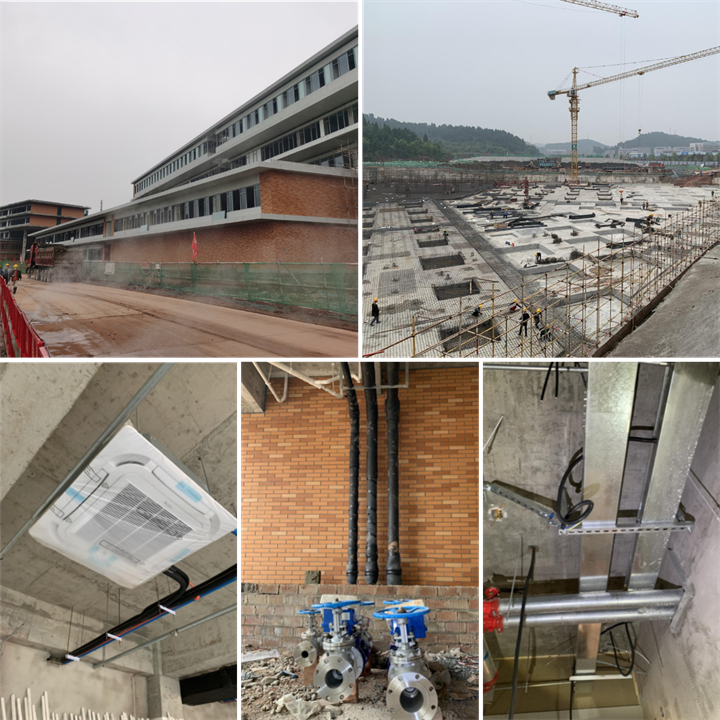

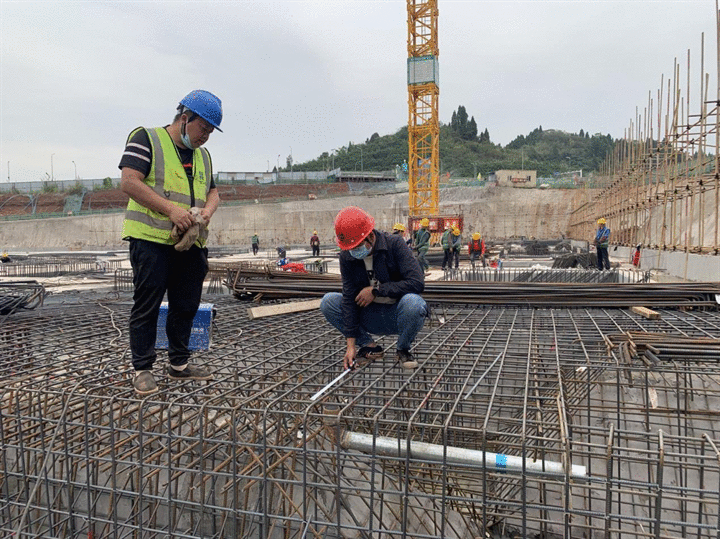

集团150天大会战以来,项目部锚定1个亿产值目标,克服遂宁疫情封控等实际困难,扎实推进生产进度,积极调配材料、机械,组织施工生产。现阶段项目已完成70%,其中,5-11#宿舍、青年教师公寓进入穿线、灯具、开关面板安装阶段。文旅、治理学院、东区食堂进入装修配合阶段。后勤楼正在进行室内排水管安装,体育馆正在进行基础筏板预留预埋,国际交流中心已完成桩基础。总平管网主系统安装完成90%,电缆沟完成90%,支线安装完成60%。
为确保目标的实现,在剩下的50天中,项目部将进一步科学谋划,精准施策,强化监管,确保项目施工生产有序推进,为公司实现“1423”发展目标添砖加瓦。
蓬溪县牛角沟项目
项目位于遂宁市蓬溪县牛角沟村,包括11个子项工程,其中包含6个新建场馆子项工程、3个改造工程、1个提灌站及1个污水处理厂子项工程。项目点多面广,目前施工的核心区以纪念馆、游客中心、报告厅、林间茶社、书画院为主。施工涉及给排水工程(含提灌站、污水处理厂)、电气工程、弱电工程、电梯工程、泛光照明工程、导视导向牌系统等。

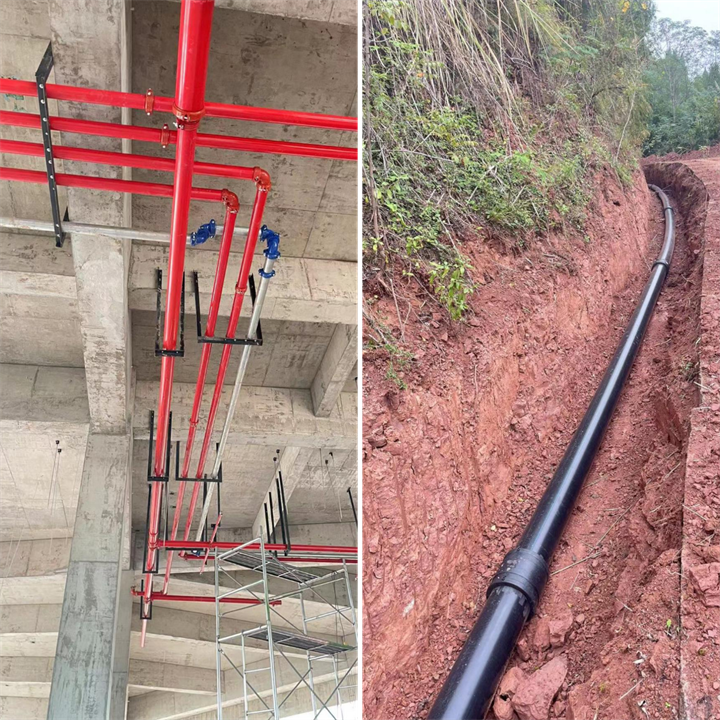

集团150天大会战以来,项目部面对工期短,任务重的情况,克服地区偏远材料运输困难、图纸不齐全、设备订货等实际困难,合理调配人员,科学组织材料和机械,压缩生产周期,合理规划流水施工。采取“三班倒”的方式,加快项目建设进度。截至目前,起义纪念馆已配合完成主体结构的预留预埋,本周内配合完成二次配管,并全面进入顶棚给排水管道、电气桥架、暖通管道的施工作业,本月内完成管道试压并全面交付精装单位进行吊顶施工。提灌成溪工程市政管道在完成了1.1公里土方开挖及敷设管道的施工任务,完成了200米焊接钢管的施工作业,预计本月内完成提灌成溪的效果。此外,污水处理厂改造工程已完成现场清表及旧设备参数复核。书画馆安装工程、林间茶社安装工程也陆续完成防雷接地工作,并在后期进行大面积施工作业。
在决胜“千亿华西”的关键时刻,项目部将统一思想,科学部署,确保项目施工生产扎实推进,为公司实现“1423”发展目标贡献一份力量。
锂电学院项目
项目位于射洪市经开区,项目规划占地面积约330亩,总建筑面积约15万平方米。包括建设教室、实训实验实习用房、图书馆、师生活动用房、宿舍、食堂、后勤及附属用房等,配套建设周边景观绿化、建设诗酒商业街、体育场馆、科创中心、规划展览馆、图书馆、锂电发布平台、智慧城市管理中心、室外活动场等内容。

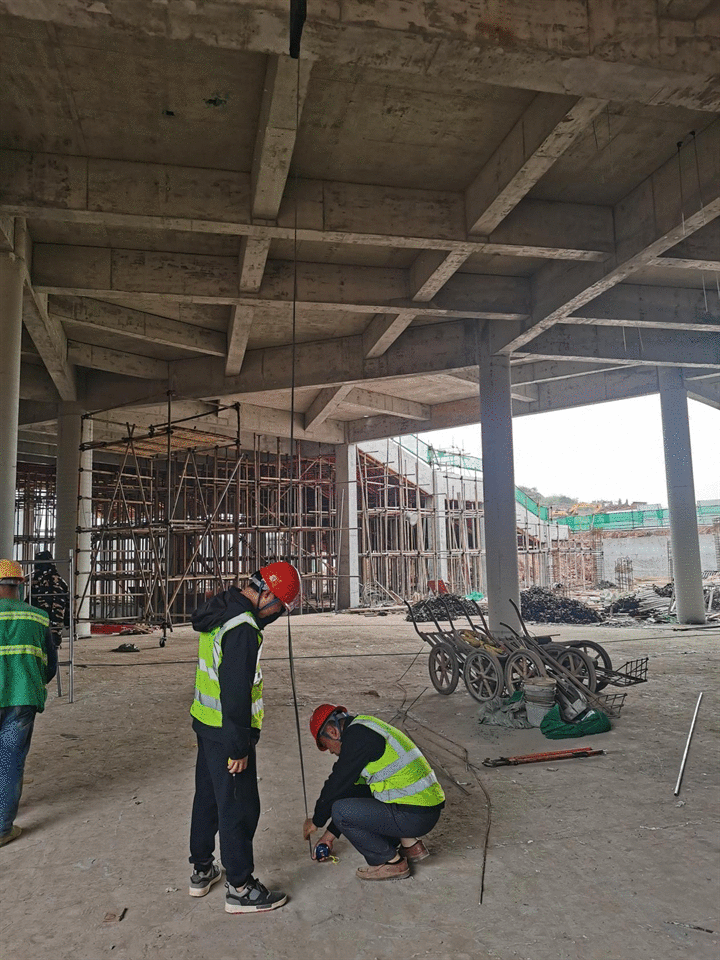

项目部积极响应集团决胜“千亿华西”号召,为确保完成2000万的目标产值,计划在年内完成综合教学楼、食堂、2#宿舍楼及1#2#变电所所有安装施工内容。截至目前,综合教学楼、学术交流中心、食堂、2#宿舍楼、实训车间给排水电气预留预埋作业及防雷接地焊均已完成95%。砖墙二次配管已完成95%。综合教学楼桥架、风管、配电箱等安装也在紧锣密鼓进行中。
下一步,项目部将全力以赴,迎难而上,全面完成综合教学楼、学术交流中心、食堂、2#宿舍楼的桥架安装、风管加工及通风设备安装以及电线电缆敷设及配电箱安装等安装内容,确保项目生产目标的全面完成。
(文/刘涛 谢丹 邓杰 杨骄 视频/石茜茜)
