栏目名 【小裴前线观察】
主 题 广安隔离场所提档升级建设微播报
记录员 裴 超 项目A区工长
9 月 4 日 广 安
雨过天晴,如常的日子并不代表工作可以按部就班。随着现场pvc排水管、管件、切割机、角磨机、木梯等机械设备大量到货,如何组织、协调好卸货并运输到具体点位,督促好劳务人员加班加点进行施工,是目前的重要任务之一!

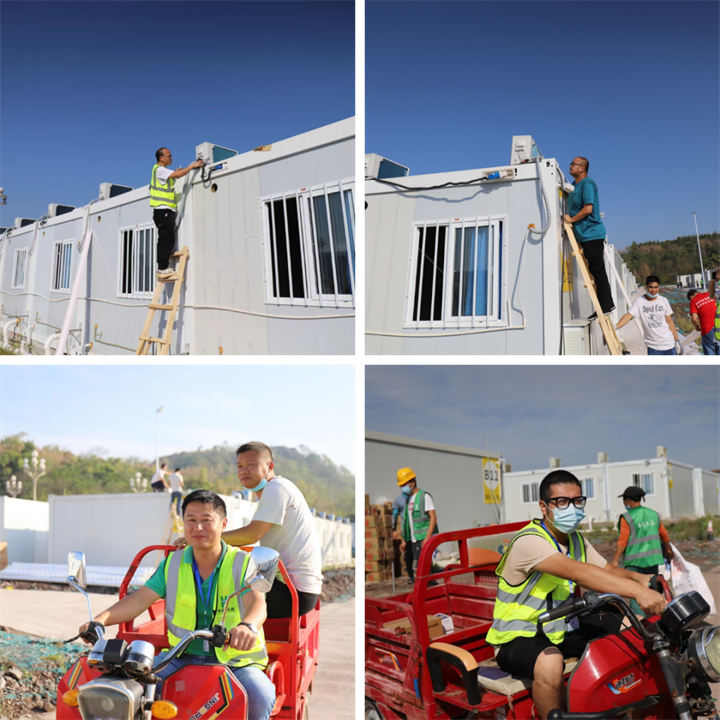

项目部按照各自组别的分工要求,在公司的统一协调指挥下,紧张、有序地展开了各项工作。今天主要进行的是大批量制作成型排气管、ppr给水管的一次性安装、热水器开关底座、线槽,淋浴房插座及成品淋浴房安装工作等。

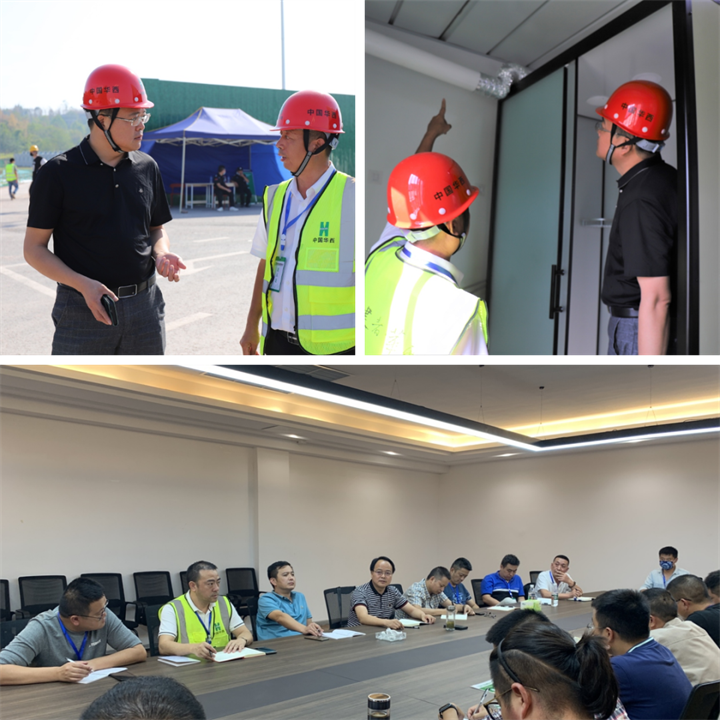

公司有关领导也不辞辛劳,现场督战、办公,带队进入现场检查,并向坚守岗位的每位人员表示问候,同时叮嘱他们注意安全。
9 月 5 日 广 安

成都疫情形势严峻,在广安的我们也遵循相关防控要求,每日均有序进行管理人员及劳务人员核酸检测“全覆盖”,持24小时核酸证明出入现场和上岗。
今天,各施工工作组室内外多面开工、抢抓进度、力保生产,为圆满完成攻坚突击任务全力以赴!
室内工作任务为:给水管改造及安装,室内排气管开洞,室内排水管开洞,室内排气管安装和吊卡安装,室内热水器开关线槽和底座安装,室内淋浴房插座安装,室内给水管角阀安装,成品淋浴房底座安装工作。
室外工作任务为:排水管改造安装,室外屋顶主线槽安装并接线,室外总坪排水管支敦安装,室外防雷接地焊接,室外防雷接地埋地。
